news“全容量并網成功!”2025年10月31日,中國能建西北電建一公司中石化新星大荔50兆瓦風電項目現場,最后一臺風機葉片迎著渭北平原的勁風緩緩轉動,與調度指令同步迸發的掌聲,在曠野之上久久回蕩。兩百多天的櫛風沐雨、晝夜鏖戰,終于讓這顆鑲嵌在秦東大地的“綠色能源明珠”璀璨綻放,為區域能源轉型注入強勁的“新星動力”。
開局之路布荊棘
項目坐落于陜西渭南市大荔縣羌白鎮,毗鄰G108國道及多條縣鄉交通干線,地理區位與交通條件得天獨厚。作為區域綠色能源布局的關鍵節點,投運后將顯著提升區域清潔能源占比,兼具突出的環保效益與社會效益。

然而,這份亮眼藍圖的落地之路,卻遠比預想中崎嶇,現場“暗流涌動”,“攔路虎”接踵而至。
2024年12月,開工僅數日,因風機廠家變更,項目被迫緊急停工,這一停就是整整3個月,直至2025年3月12日才重啟戰鼓。而業主方“5·31首批并網”的剛性指令,讓復工后的團隊直面“不足90天完成核心攻堅”的極限挑戰。更殘酷的是,復工即遇罕見陰雨,41天連綿降雨讓平原場址泥濘不堪,設備陷車、基礎澆筑受潮、戶外作業被迫中斷成了常態。且復工勘驗時,團隊直面“三大滯后”難題:外送線路剛啟動設計與征租地協調;升壓站僅挖好基坑,3.5萬立方米土方回填迫在眉睫,且后續設備基礎、建筑施工一個都不能落后,期間還需要預留40天的調試驗收;風機灌注樁基礎才剛開澆,養護、吊裝、調試的規范工期毫無壓縮空間。
困局當前,該怎么辦呢?現場一連串問題、矛盾直指項目部。
百日攻堅破瓶頸
“沒有退路,必須打贏!再難也要啃下這塊硬骨頭!”項目負責人景康振在緊急動員會上的堅定表態,成為團隊的攻堅誓言。
項目部第一時間向公司匯報現場困境,在公司的統籌協調與全力支持下迅速成立攻堅專組,團隊精準拆解“5·31首并”目標,制定“日保周、周保月”進度管控表,將每一項任務細化到崗、責任到人,構建起“人人扛指標、事事有閉環”的攻堅格局。
作為首批并網的核心樞紐,升壓站施工被列為攻堅一號工程。項目部打破常規施工邏輯,創新推行“多班組輪班值守、多工序交叉推進”的攻堅模式:晴天搶干戶外活,調集機械人力集中攻堅土方回填、鋼筋綁扎等關鍵工序;雨天不“打烊”,搭建臨時防護棚推進室內設備基礎施工和模板加工;夜間趁雨勢減弱,搶抓窗口期開展混凝土澆筑與模板安裝;高峰期時,多個班組同步作業,管理人員24小時駐場盯控,餓了就啃幾口干糧,困了就在臨時板房瞇半小時。正是憑著這股拼勁,僅15天就啃下3.5萬立方米土方回填的“硬骨頭”,為后續施工掃清了關鍵障礙。

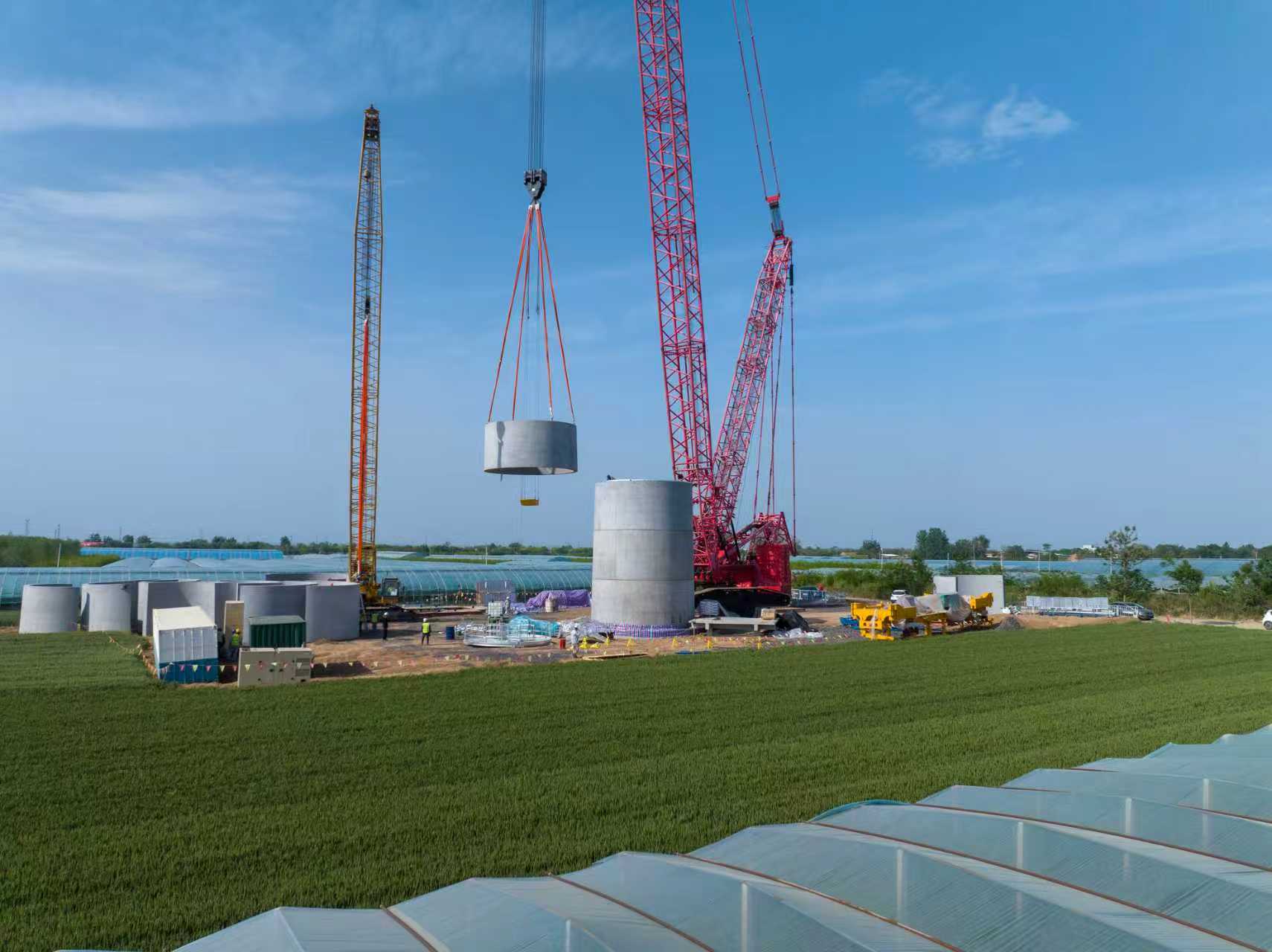

其他各條戰線同步發力、齊頭并進。征租地團隊主動出擊,3天內跑完12處點位,與當?shù)卣⒋迕穹磸?fù)溝通,順利拿下外送線路“施工許可”,保障了鐵塔基礎施工順利啟動;風機施工環節,技術人員創新采用“平行作業法”,在灌注樁養護的28天內,同步開展承臺鋼筋預制、吊裝設備進場調試等前期工作,將原本串行的工序改為并行推進,大幅縮短工序銜接時間;值得一提的是,面對項目首次涉足的懸挑式風機基礎施工,技術組同步攻關8種型號鋼筋布設及高精度模板體系搭建難題,為后續創新方案落地積累關鍵經驗,并最終于5月26日提前完成全部風機基礎澆筑。期間,首臺風機吊裝正式啟動,團隊針對雨天場地濕滑風險,提前鋪設鋼板加固作業面,細化吊裝流程并反復演練,在濕滑場地實現“零失誤”吊裝。
百余天里,管理人員日均步數超2萬,現場解決設備調度、交叉作業、人員統籌等難題上百個,升壓站順利通過消防、供電雙重驗收。5月31日,首批風機成功并網——這場驚心動魄的“百日攻堅”取得決定性勝利。

全周期堅守終圓滿
首批并網的捷報并未讓團隊停下腳步。“攻下一座山,更要守住一片天!”景康振的提醒,讓大家始終保持清醒。團隊迅速調整狀態,向著“全容量并網”的最終目標聚力沖刺。
此后數月,渭北平原的烈日與汛期的暴雨交替考驗著項目全體人員。團隊針對剩余風機吊裝、集電線路鋪設等任務制定專項實施方案,高溫天調整作業時間,避開正午酷暑;汛期提前加固基坑、疏通排水系統,確保施工安全。10月13日,隨著最后一臺混塔風力發電機組精準就位,10臺風機全部吊裝完成,如同十座巨人屹立在平原之上;10月31日,全容量并網發電一次成功,數據流平穩接入電網,為項目建設畫上圓滿句號。目前,項目已進入收尾“精修”階段,設備消缺、場地復綠、資料歸檔等工作有條不紊推進,力求交出一份完美答卷。
“近一年的時間,我們不僅完成了一個風電項目,更錘煉了一支敢打硬仗、善打勝仗的隊伍。”景康振望著迎風轉動的風機,語氣中滿是自豪。他表示,后續將持續嚴把質量關,扎實做好收尾工作,讓項目持續為區域能源結構轉型和綠色發展貢獻“新星”力量。
